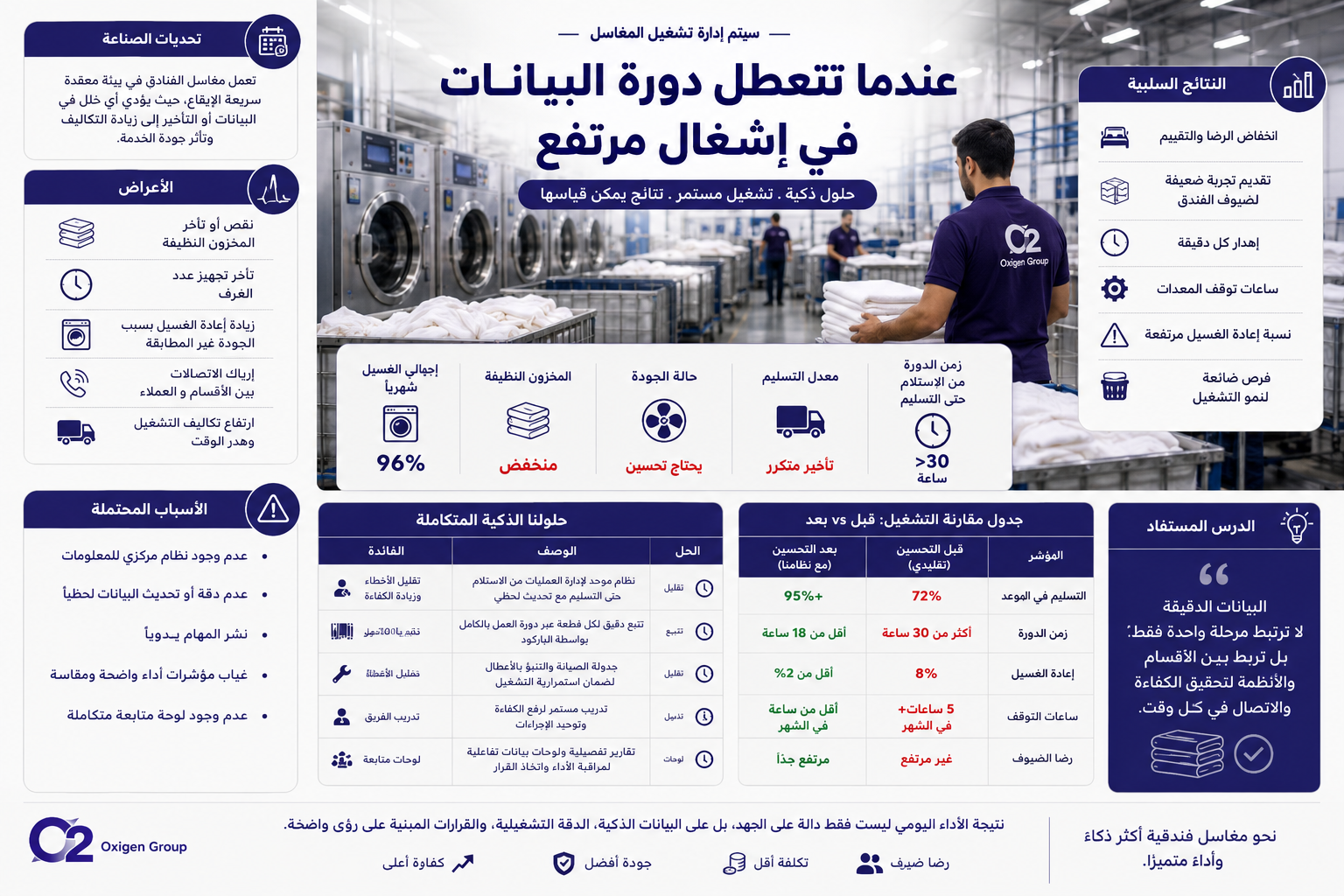

سيناريو تشغيلي افتراضي: عندما تتعطل دورة البياضات في إشغال مرتفع

وصف المنشأة

فندق افتراضي متوسط إلى كبير، يعمل بمغسلة خارجية، ويواجه ارتفاعًا سريعًا في الإشغال بالتزامن مع عطل جزئي في التجفيف وتأخر إحدى رحلات التسليم.

الأعراض

  • انخفاض مخزون المناشف النظيفة.
  • تأخر تجهيز عدد من الغرف.
  • زيادة إعادة الغسيل بسبب استعجال الفرز والتحميل.
  • ارتفاع الاتصالات غير الموثقة بين الأقسام.
  • استخدام ساعات إضافية ونقل طارئ.

الأسباب المحتملة

  • توقع حمل أقل من الفعلي.
  • عدم وجود مخزون أمان حسب الصنف.
  • تأخر الصيانة الوقائية.
  • غياب ترتيب أولويات عند نقص السعة.
  • عدم وجود لوحة متابعة مشتركة.

البيانات المطلوب قياسها

  • الإشغال المتوقع والفعلي.
  • القطع الخارجة والعائدة حسب الصنف.
  • زمن كل مرحلة.
  • ساعات توقف المعدات.
  • نسبة إعادة الغسيل والرفض.
  • الرصيد النظيف القابل للاستخدام.

خطة التدخل

الفترةالإجراءالمسؤول
0-2 ساعةتثبيت رصيد فعلي، تحديد الأصناف الحرجة، وقف الطلبات غير الضروريةالتدبير + التشغيل
2-6 ساعاتإعادة جدولة الأحمال، تخصيص سعة للأصناف الحرجة، زيادة رحلة نقلالمغسلة + النقل
خلال 12 ساعةإصلاح أو توفير بديل للتجفيف، مراجعة جودة الأحمال المسرعةالصيانة + الجودة
24 ساعةمراجعة الفروقات والرفض، تحديث توقع اليوم التاليقائد العملية
72 ساعةتحليل السبب الجذري وتعديل مخزون الأمان والصيانة والجدولالإدارة المشتركة

جدول قبل التدخل وبعده

المؤشرقبل التدخل (افتراضي)الهدف بعد الاستقرار
التسليم في الموعد72%أكثر من 95%
زمن الدورةأكثر من 30 ساعةضمن المستوى المتفق عليه
إعادة الغسيل8%أقل من خط الأساس المعتمد
ساعات التوقف6 ساعات غير مخطط لهاخفض التوقف غير المخطط
فروقات العدغير موثقةموثقة ومحللة يوميًا

الدرس المستفاد

النتيجة التعليمية: التدخل الفعال لا يضغط مرحلة واحدة فقط؛ بل يعيد ترتيب الطلب والسعة والنقل والصيانة والاتصال في وقت واحد.

المقالة السابقة
المقاالة التالية

أحدث المقالات

الأخبار

لم يتم العثور على نتائج

تابعنا على الانستغرام

الأعداد

Edit Template

مجلة متخصصة في قطاع الغسيل الفندقي والضيافة، نسلّط الضوء على أحدث التقنيات، حلول التشغيل، معايير الجودة، والاستراتيجيات الحديثة التي تقود مستقبل هذا القطاع باحترافية وابتكار.




جميع الحقوق محفوظة مجلة أوكسجين © 2026
